La plupart des dérives de budget se décident bien avant le gros œuvre : une étude de sol lue trop vite, une évacuation de déblais oubliée au chiffrage, une autorisation déposée sans vérifier le règlement local. Ce média décompose les chantiers du bâtiment poste par poste, du décapage de la terre végétale à la réception des travaux, avec les fourchettes de marché et les points où se joue vraiment l'écart entre deux devis.
Voir les repères de terrassement
Le prix d'un terrassement se lit dans la coupe du terrain avant de se lire dans un devis. Chaque horizon traversé change le matériel mobilisé, le volume de déblais et le mode de fondation retenu.
Décapée sur les premières dizaines de centimètres avant tout travail de fondation, car elle se tasse et se déforme sous charge. Le volume retiré se stocke sur place quand la parcelle le permet, ce qui évite une double rotation de camions, ou part en évacuation, poste souvent sous-estimé au chiffrage.
Présents sur les parcelles ayant déjà connu une construction ou un nivellement. Leur compacité est irrégulière et leur composition parfois hétérogène, ce qui interdit de fonder dessus sans reconnaissance préalable. Leur découverte en cours de fouille est l'une des causes classiques d'avenant.
Sensibles aux variations d'humidité, elles gonflent en saison humide et se rétractent en période sèche. Ce comportement, très présent dans une large partie de la Charente-Maritime, conditionne la profondeur des semelles, le traitement des abords et la gestion des eaux de ruissellement autour de la construction.
Horizon plus filtrant, généralement favorable à la portance, mais qui appelle une vigilance sur la tenue des parois de fouille et sur la circulation de l'eau. La stabilité des talus se dégrade vite après une pluie soutenue, ce qui impose blindage ou talutage selon la profondeur atteinte.
Fond rocheux rencontré à profondeur variable selon les secteurs. Il offre un appui solide mais renchérit l'excavation dès qu'il faut passer du godet au brise-roche, avec un rendement horaire sans commune mesure. C'est le poste qui fait le plus varier un devis de terrassement à volume égal.
Description générale des horizons rencontrés dans le Centre-Ouest atlantique, à titre de repère de lecture. La succession réelle, l'épaisseur des couches et la présence d'eau ne se devinent pas depuis la surface : seule une étude géotechnique réalisée sur la parcelle permet de dimensionner des fondations. Les conclusions de cette étude priment sur toute généralité, y compris sur celles présentées ici.
Un devis de travaux ramené à une seule ligne ne dit rien. Deux entreprises peuvent annoncer un montant proche en ayant retenu des hypothèses opposées : l’une provisionne l’évacuation des déblais, l’autre suppose un stockage sur place ; l’une prévoit un blindage de fouille, l’autre un talutage impossible sur une parcelle étroite ; l’une intègre la reprise des abords, l’autre s’arrête au nu de la construction. L’écart se révèle en cours d’exécution, sous forme d’avenants.
Ce média décrit les chantiers dans l’ordre où ils se déroulent, en nommant ce qui entre dans chaque poste et ce qui n’y entre pas. Les fourchettes publiées sont des ordres de grandeur de marché exprimés au mètre carré ou au mètre cube, utiles pour repérer un devis anormalement bas comme un devis hors marché. Elles ne remplacent aucun chiffrage : l’accès au terrain, la nature du sol, la saison et la distance au centre d’évacuation pèsent davantage que la moyenne nationale.
Les démarches d’urbanisme suivent la même logique. Les seuils, les délais et les règles de hauteur, d’implantation ou d’aspect dépendent du document d’urbanisme applicable à la commune, et parfois d’un périmètre patrimonial ou d’un plan de prévention des risques. Le service urbanisme de la mairie reste le seul interlocuteur capable de dire ce qui s’applique à une parcelle précise, et le consulter en amont coûte moins cher qu’un refus après dépôt.
Les durées indiquées correspondent à des chantiers de maison individuelle ou d'extension menés sans aléa majeur. Elles s'allongent dès qu'une phase déborde sur la suivante, l'ordre restant contraint par la technique.
Levé topographique, étude géotechnique, définition du niveau fini et implantation. C'est la phase qui détermine le type de fondation et le volume de terrassement, donc l'essentiel du budget gros œuvre. La faire sauter pour gagner du temps revient à transférer l'incertitude sur les postes les plus coûteux.
Déclaration préalable ou permis de construire selon la nature et l'ampleur du projet, avec instruction par le service compétent. Les pièces demandées, les seuils applicables et les délais varient selon la commune et le document d'urbanisme en vigueur, d'où l'intérêt d'un rendez-vous en mairie avant de figer les plans.
Décapage, fouilles en rigole ou en pleine masse, évacuation ou régalage des terres, coulage des semelles et mise en place des réseaux enterrés. Le rendement dépend directement de l'accès au terrain et de la nature du sous-sol rencontré au fil de l'excavation.
Montage des murs porteurs, chaînages, planchers, ouvertures et éléments de structure. La phase se cale sur les délais d'approvisionnement des matériaux et sur les temps de séchage, deux contraintes qui se compressent mal quelle que soit la taille de l'équipe.
Charpente, couverture, puis pose des menuiseries extérieures. Franchir ces deux jalons met le chantier à l'abri des intempéries et conditionne le démarrage des lots intérieurs, qui ne peuvent pas commencer tant que le bâtiment reste ouvert.
Cloisons, réseaux, isolation, revêtements et équipements, puis levée des réserves et réception des travaux. C'est la phase la plus sensible à la coordination : un corps d'état en retard décale tous les suivants, et le procès-verbal de réception marque le point de départ des garanties.
Ordres de grandeur destinés à construire un rétroplanning, non à engager une entreprise. Les délais réels dépendent de la taille du projet, du nombre de corps d'état mobilisés, de la météo, des délais d'approvisionnement et de l'instruction administrative. Les durées d'instruction des autorisations d'urbanisme relèvent de la commune, qui seule peut confirmer le délai applicable à un dossier.
Préparer un terrain, monter une ossature, transformer un bâti existant ou construire pour une activité.
Terrassement, maçonnerie, rénovation, extension et bâtiments d'activité : les dossiers parus, du plus récent au plus ancien.

Fissure sur un mur de maison : mesurer l'ouverture, lire le tracé, repérer les signes d'alerte, identifier la cause et choisir la bonne réparation.

Hangar ou bâtiment industriel : autorisations d'urbanisme, classement environnemental, obligations de sécurité et calendrier des démarches à prévoir.

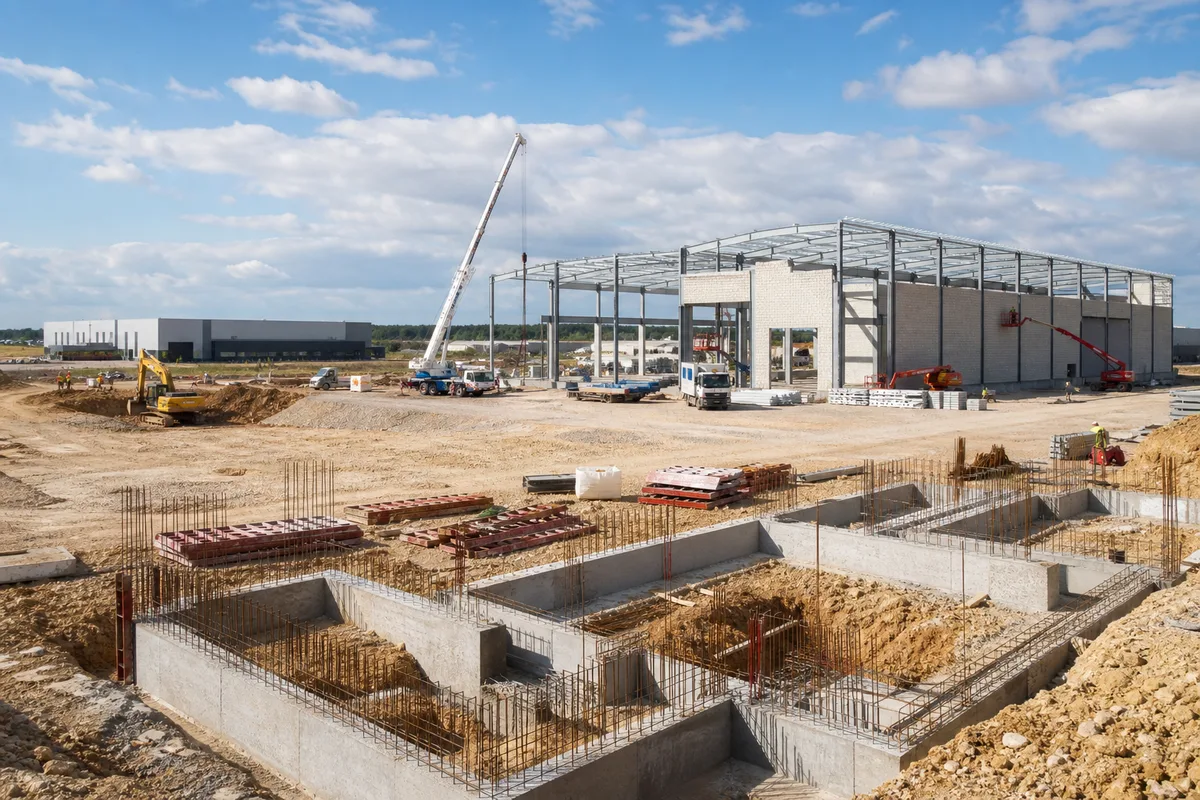

Construction de bâtiments industriels : programme, études, autorisations, modes constructifs, phasage du chantier et fourchettes de budget au m².

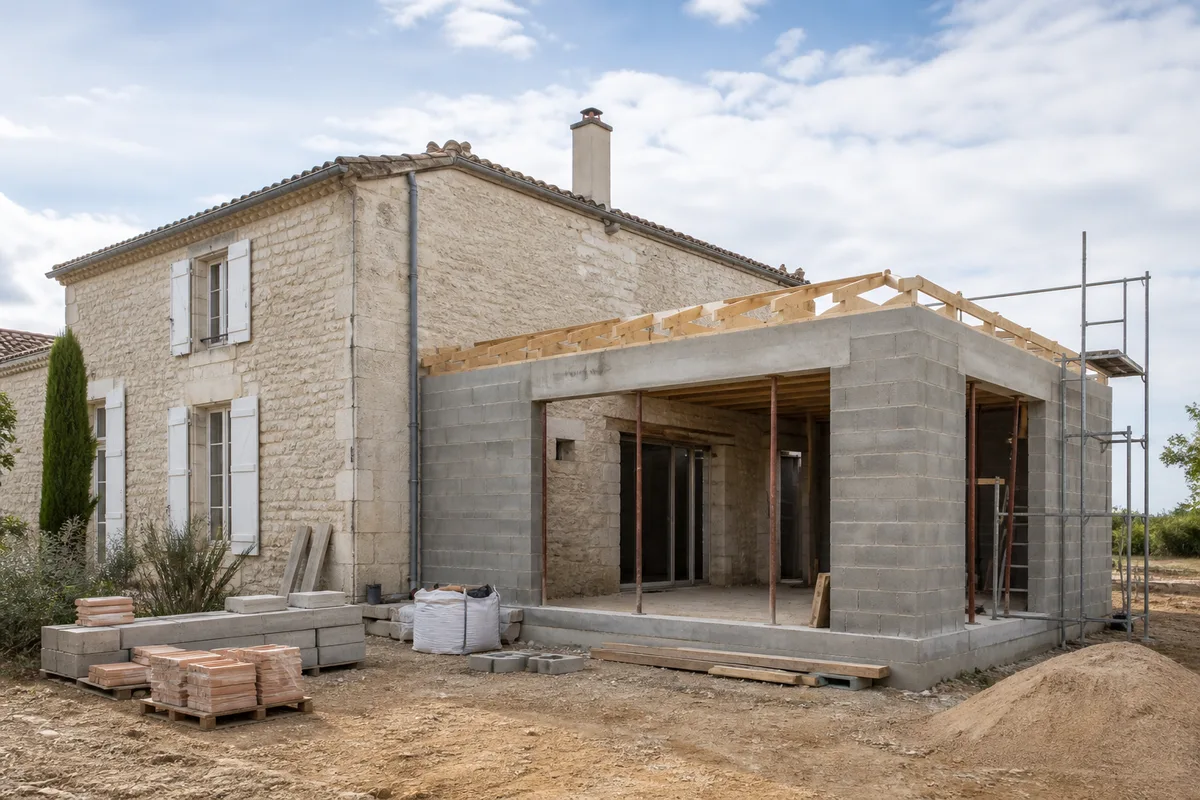

Extension de maison à La Rochelle : formalités d'urbanisme, solutions constructives comparées, budgets au m² et points techniques à surveiller.
